3月14日,乾县750千伏变电站主变压器扩建工程施工现场。

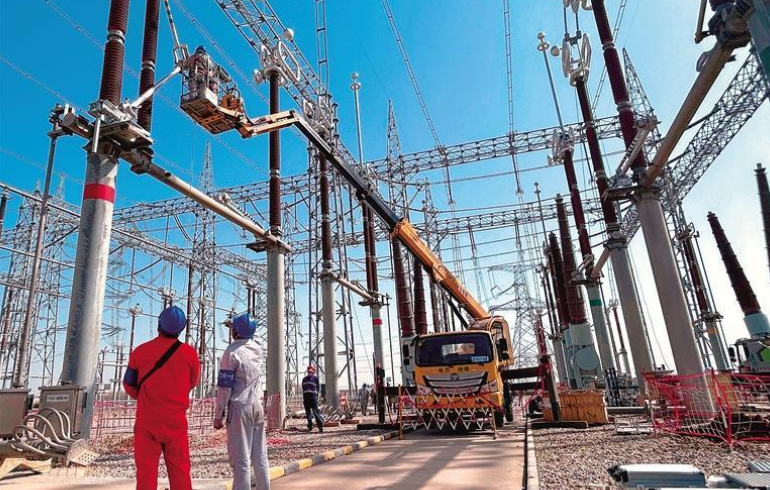

走进施工场地,热火朝天的施工场景令人振奋:10余辆工程车紧张作业,挖掘机、推土车发动机的轰鸣声震耳欲聋,重型卡车来回穿梭卷起滚滚尘烟。3月13日上午,乾县750千伏变电站主变压器扩建工程项目建设正在稳步推进。
“为满足咸阳市、西咸新区日益增长的用电负荷需求,缓解乾县750千伏变电站供电压力并提高供电可靠性,现需在夏季电压高负荷来临之前新扩建一台主变压器。”项目经理李国伟说。
据介绍,乾县750千伏变电站主变压器扩建工程包括3个单项工程:乾县750千伏变电站主变压器扩建工程、330千伏线路改造工程及其配套的系统通信工程,总投资1.9亿元,是陕西省2023年迎峰度夏重点建设项目。乾县750千伏变电站作为陕西第一座750千伏变电站,是西北750千伏骨干网架的枢纽变电站,在西电东送、迎峰度夏中发挥着重要作用。
目前,陕西电网已建成10座750千伏变电站,变电容量2520万千伏安,750千伏线路21条2499.8公里,在关中形成750千伏环网结构,并向陕北地区延伸,形成“两纵一环”750千伏网架结构,是陕西电网保供电的“中坚力量”。
2022年夏季,关中地区出现持续高温天气,全省电网最大负荷达3976万千瓦,较2021年最大负荷增长近500万千瓦,给陕西电网安全运行带来严峻考验。“该工程投运后将极大提升关中地区电网供电可靠性,为人民群众安全用电、可靠用电、绿色用电提供坚强保障。”国网陕西建设公司副总经理任东红说。
3月13日中午,记者在工程区域作业现场看到,数十辆混凝土搅拌车有序进入站内,将300余立方米的混凝土源源不断输送到变电站3号主变压器的筏板基础及66千伏桩基内。
截至目前,乾县750千伏变电站主变压器扩建工程主变压器区域、330千伏线路区域、66千伏线路区域全面建设施工,工程整体建设正在全力有序推进中,国网陕西电力数百名施工人员持续奋战在电网建设一线。
“该工程在变电站内原有预留场地进行施工,工程整体需执行停电计划18条,涉及周边750千伏、330千伏、66千伏输电线路及其相应的二次保护设备。工程施工难度大、风险大、节奏快。”国网陕西建设公司项目管理二部副主任高宇说,为此,国网陕西建设公司同运行单位开展“日碰头”会议,遇到问题当即协调解决,问题坚决“不过夜”。
“该工程扩建的3号主变压器计划于2023年6月底带电投运,为电网迎峰度夏保驾护航。”李国伟说。
